变前励全储能快循环脉冲电源

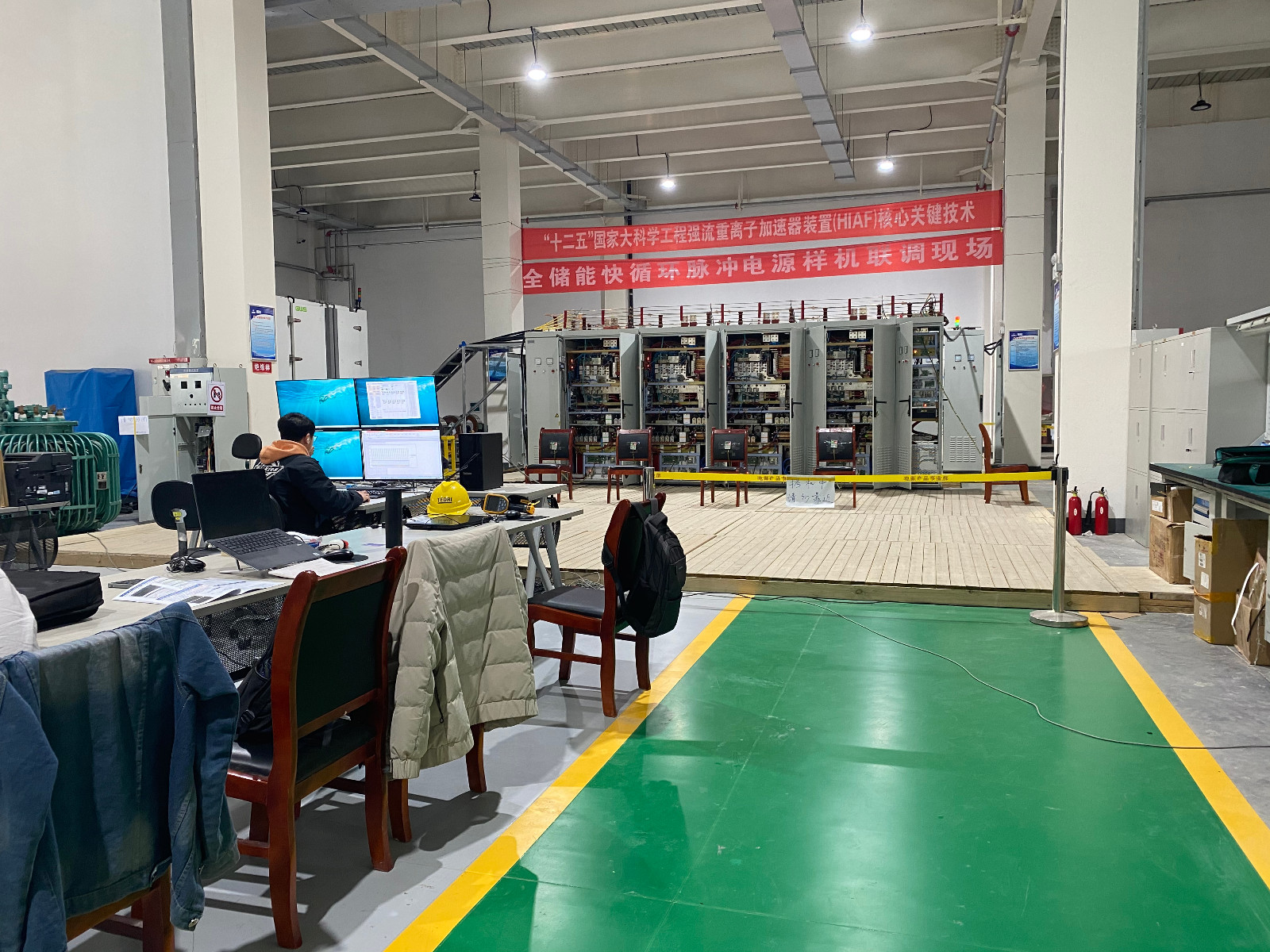

  • 2024年5月电源进展

    5月27日,HIAF增强器BRing首台全储能快脉冲二极铁电源在惠州装置区现场完成安装与联合调试。

  • 2023年7月电源进展

    2023年7月7日,HIAF BRing 二极铁电源通过专家组现场测试。

  • 2023年3月电源进展

    HIAF BRing二极铁电源完成了首台套生产。

  • 2021年8月电源进展

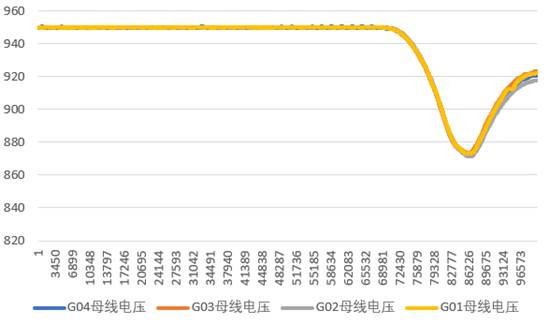

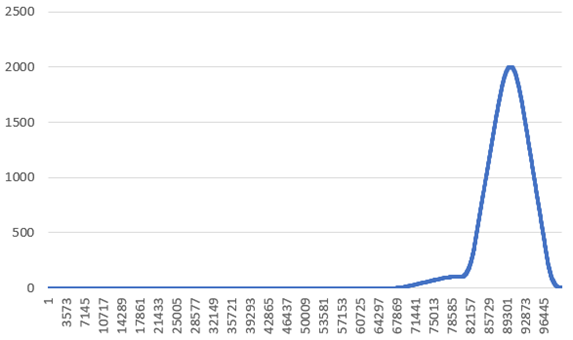

    2021年8月,完成整机两支路并联4200A/3Hz、三支路并联5100A/3Hz脉冲输出测试。

  • 2021年7月电源进展

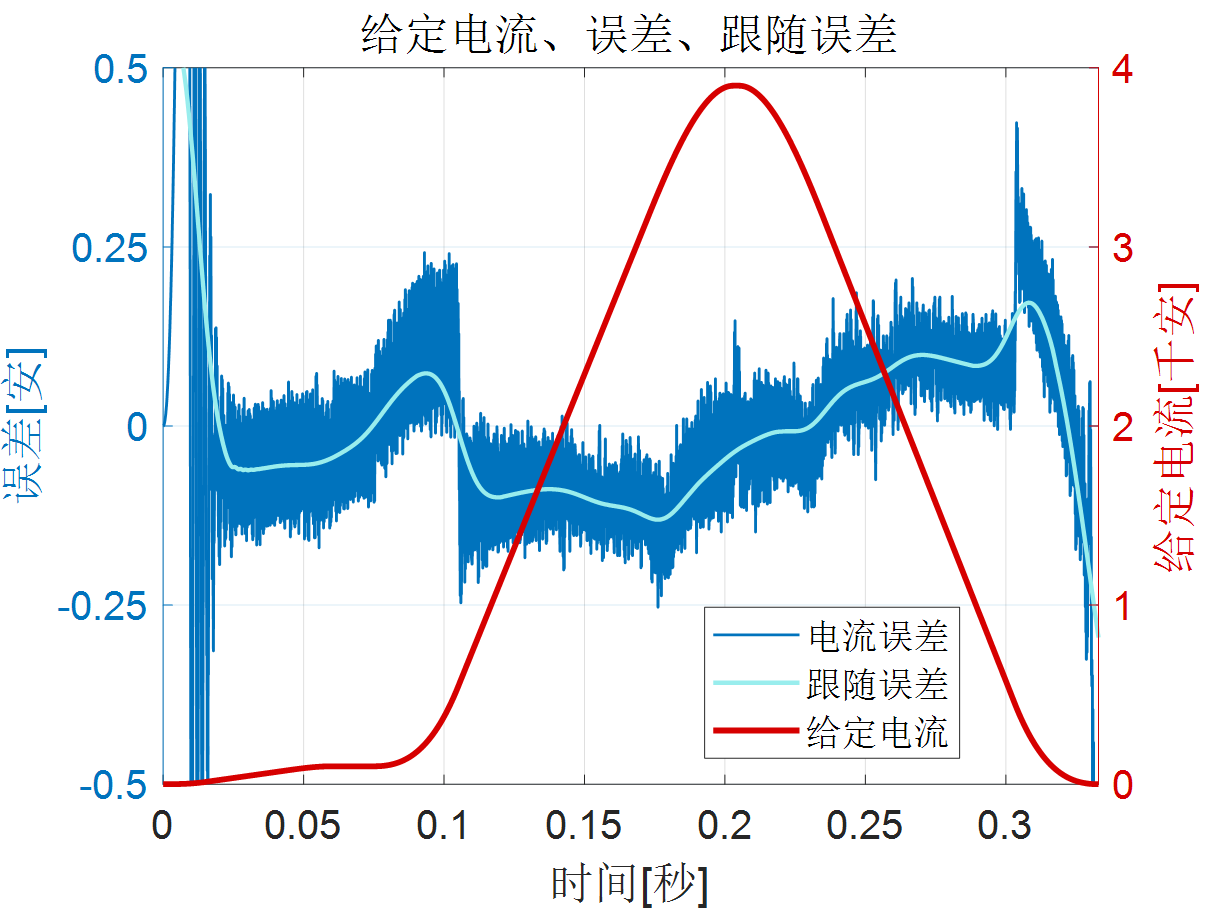

    7月,完成厂家一单支路4高压1低压模块串联2000A/1Hz和2000A/3Hz脉冲输出测试;完成厂家二单支路4高压1低压模块串联2000A/1Hz脉冲输出测试。

  • 2021年4月电源进展

    BRing 二极铁电源样机进行72小时烤机测试,完成重要器件温度测试、数字控制器主要功能模块开发。
