2024年11月,BRing引出Kicker电源技术参数满足设计指标,完成现场安装。

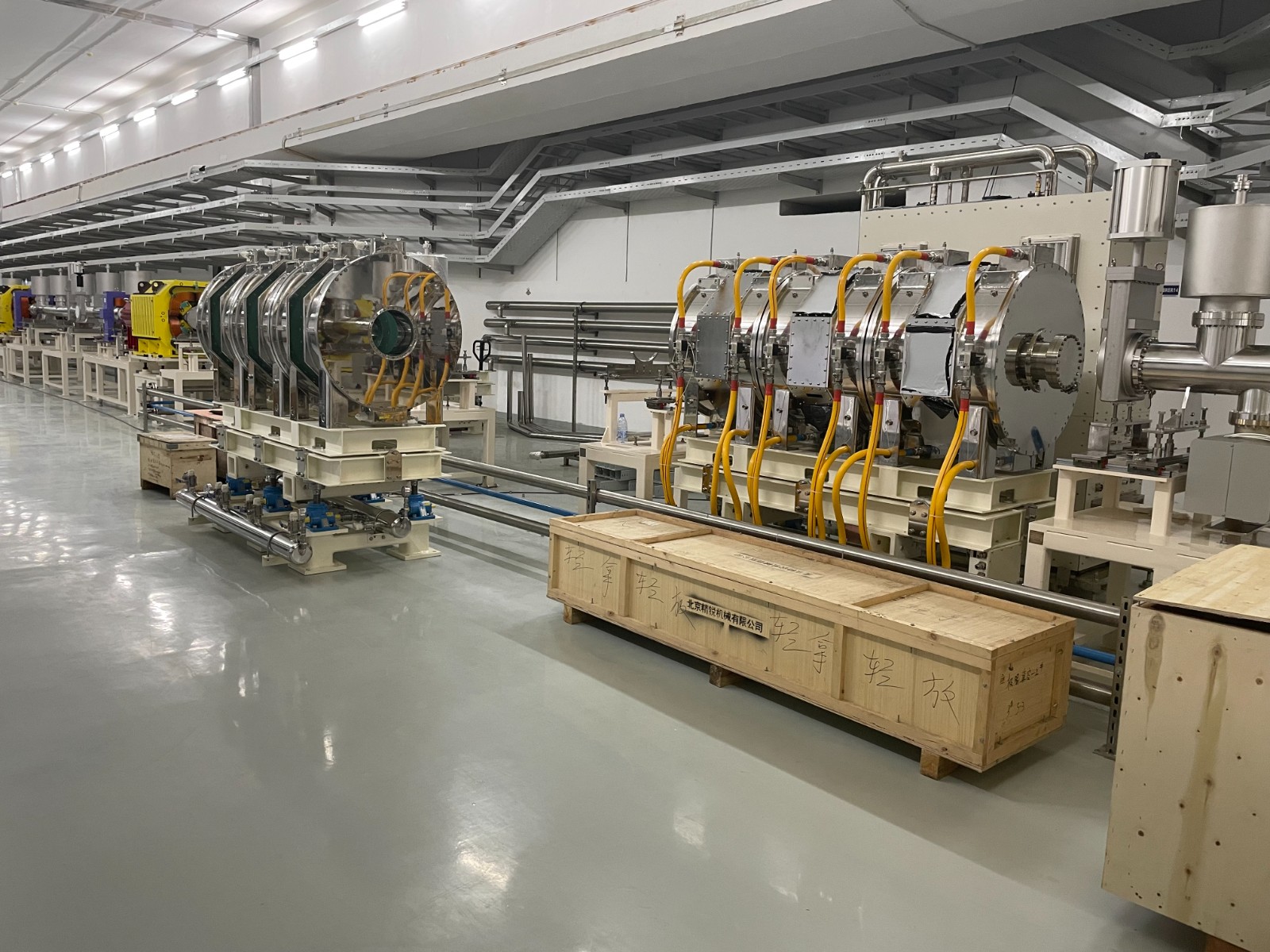

2024年10月,BRing真空系统安装闭环,全环真空度进入10-12mar量级。

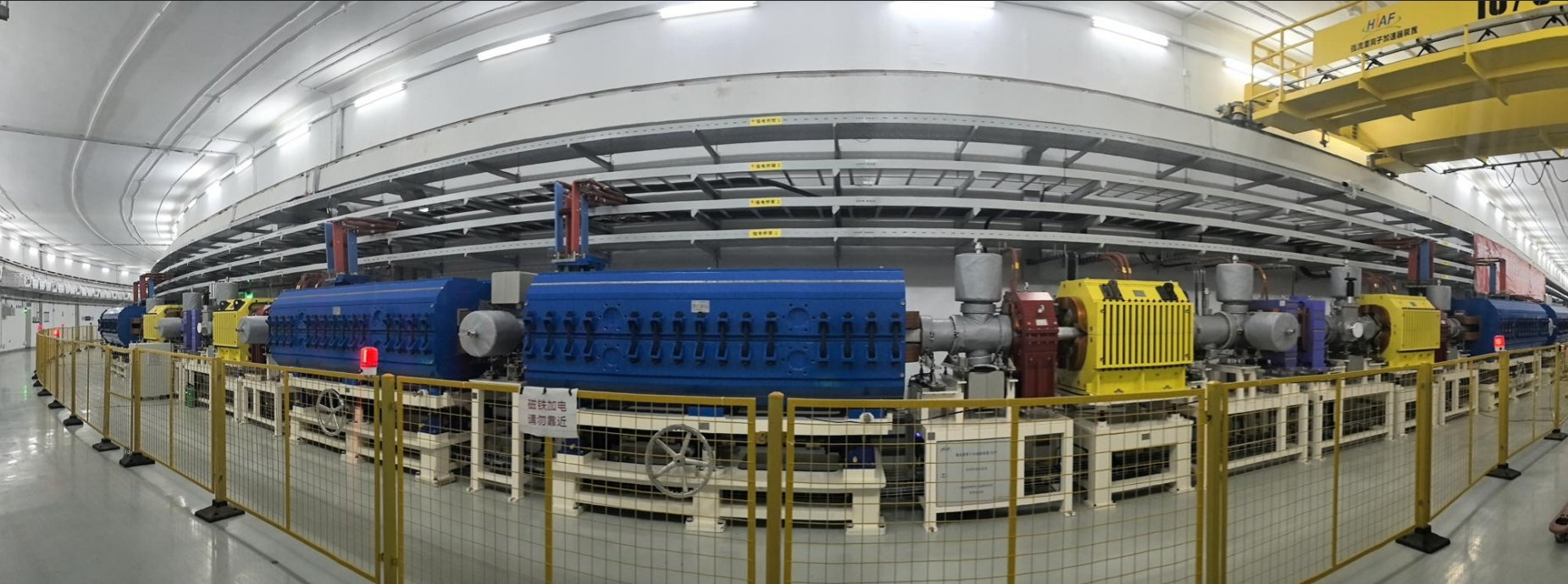

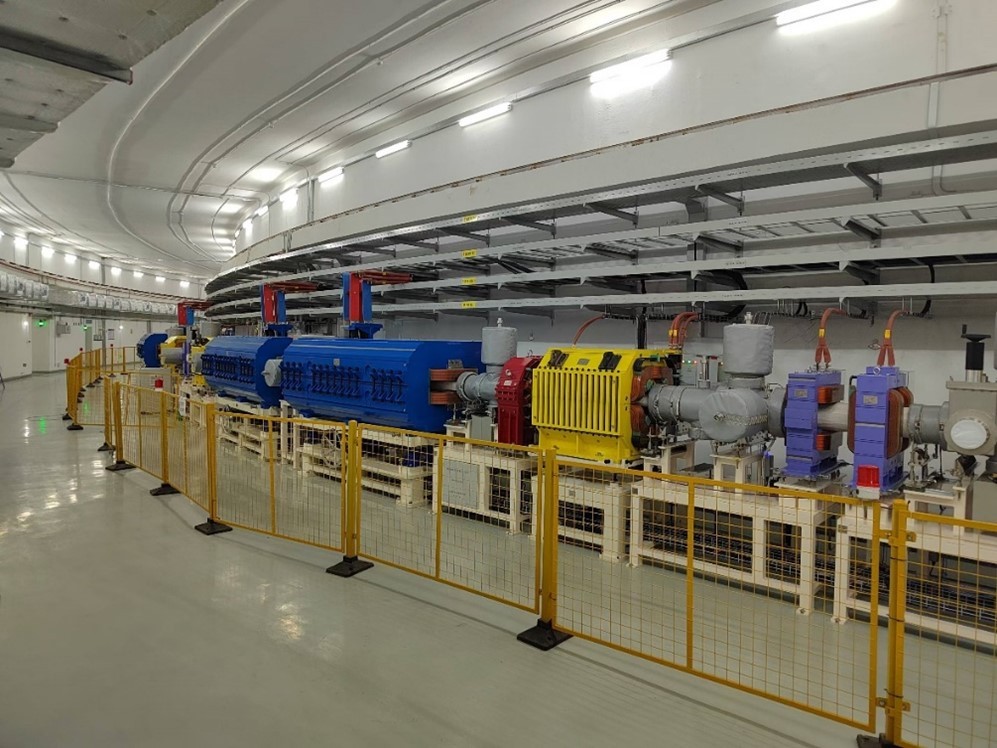

2024年8月,BRing288台磁铁(含注入引出元件)全部完成上线安装。

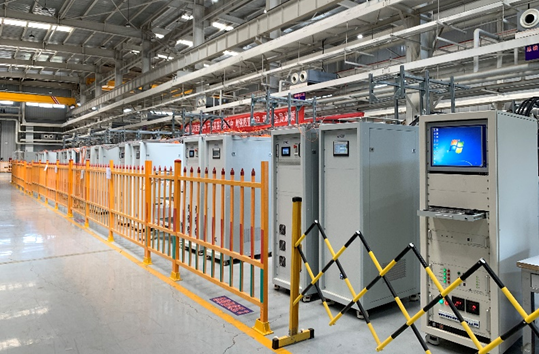

2024年6月,高梯度、宽频带、快响应磁合金加载高频系统完成现场安装及腔体真空烘烤工作。

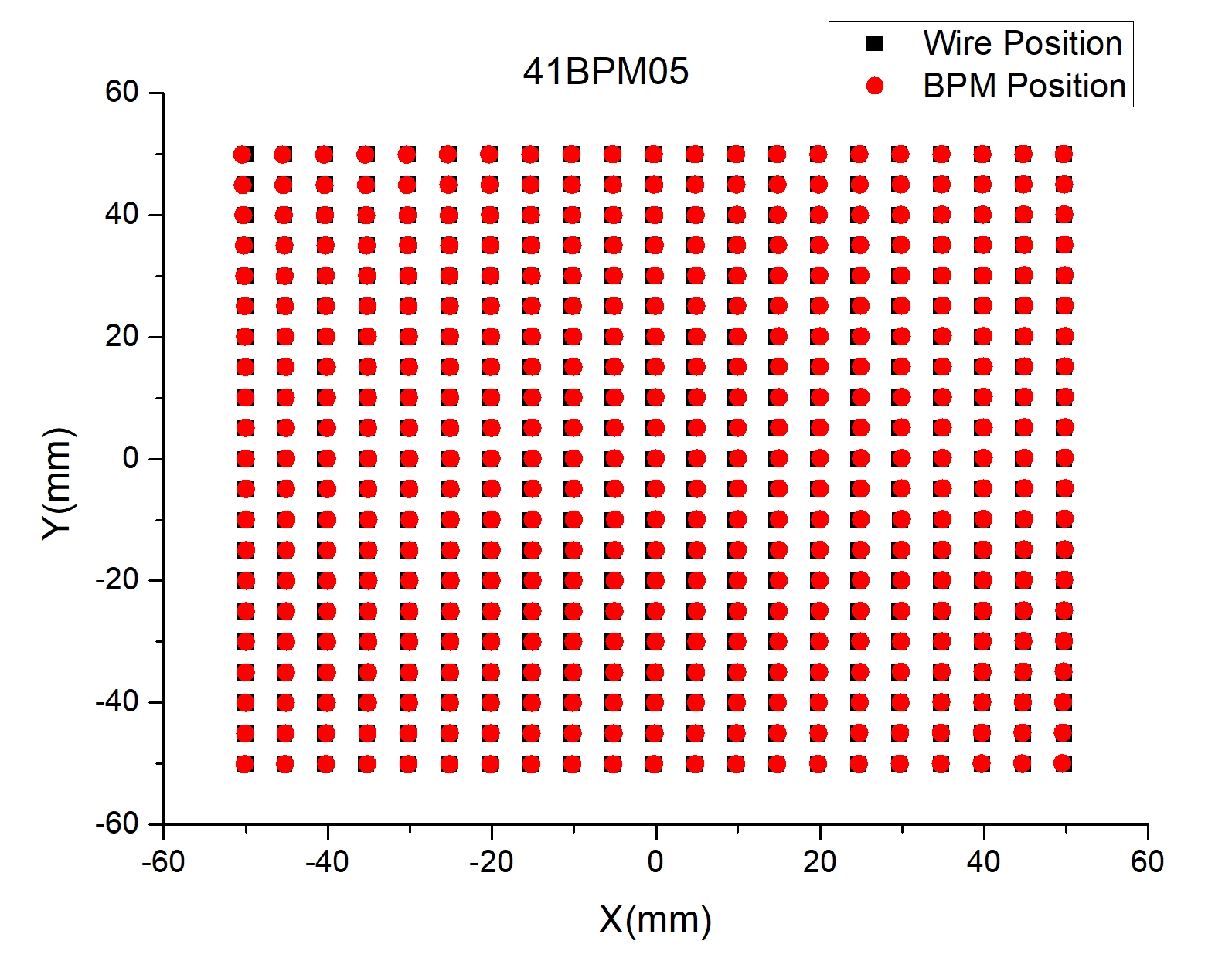

2024年4月及5月,束诊系统BRing、SRing、MEBT段各类探针有序组装标定测试并上线。

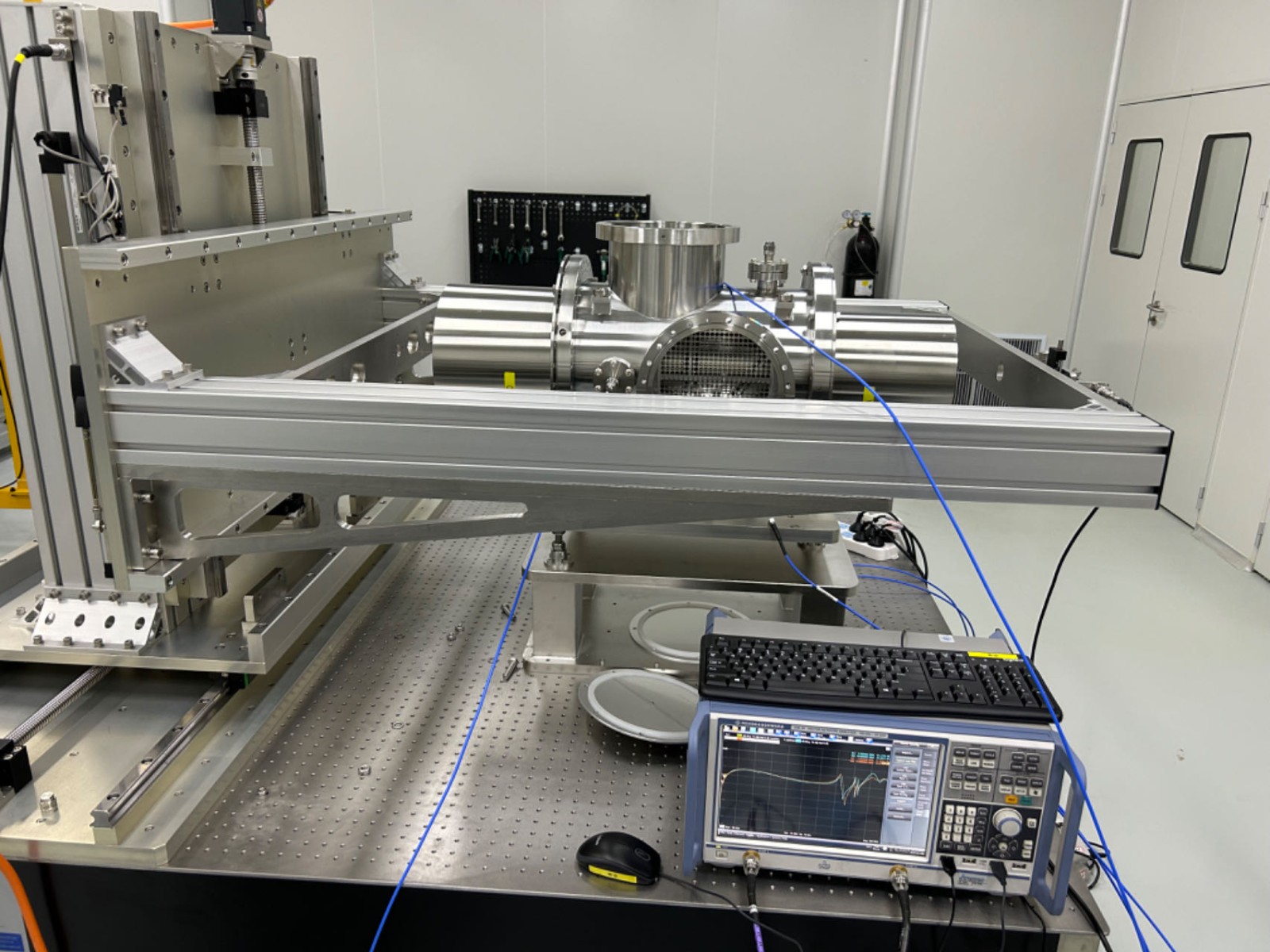

2024年3月,束诊系统BRing43段首批上线探针如期组装标定测试完成。
